汉江碾盘山水利枢纽工程3月底截流



12日,记者在汉江碾盘山水利枢纽工程施工现场看到,一派热火朝天的施工场景。

据了解,汉江碾盘山水利枢纽工程自2018年8月17日正式施工以来,施工方中国水电基础局组织56台挖机、38台推土机、350辆运输车辆进驻工地,抢抓工期,日夜施工,导流明渠开挖告竣。导流明渠底宽250米、顶宽400米、深10多米、全长2370米,整个明渠工程相当挖出一条运河,截流后汉江水将临时从此通过。目前已转入明渠防护、钢筋石笼加工、铰链排预制、粉喷桩等施工,以确保3月26日汉江如期实现截流。

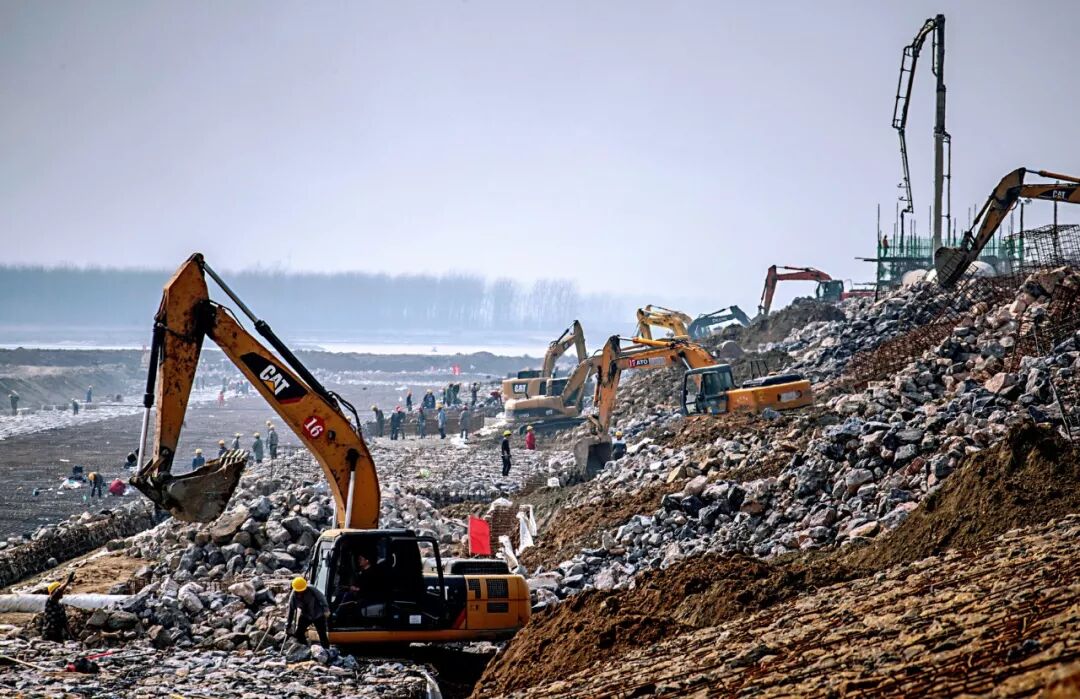

碾盘山水利枢纽工程位于钟祥市汉江干流河段,是国家172项节水供水重大水利工程之一,工程以发电、航运为主,兼顾灌溉、供水,同时为南水北调引江济汉工程良性运行提供条件。工程预算总投资66.356亿元,总工期52个月。图为施工现场。



来源:钟祥发布


(作者:钟祥台)
